        項目快訊: 第十四車貨物到達 鍋爐鋼架完成90% 水冷壁組對完成80%

        2022-12-08 674

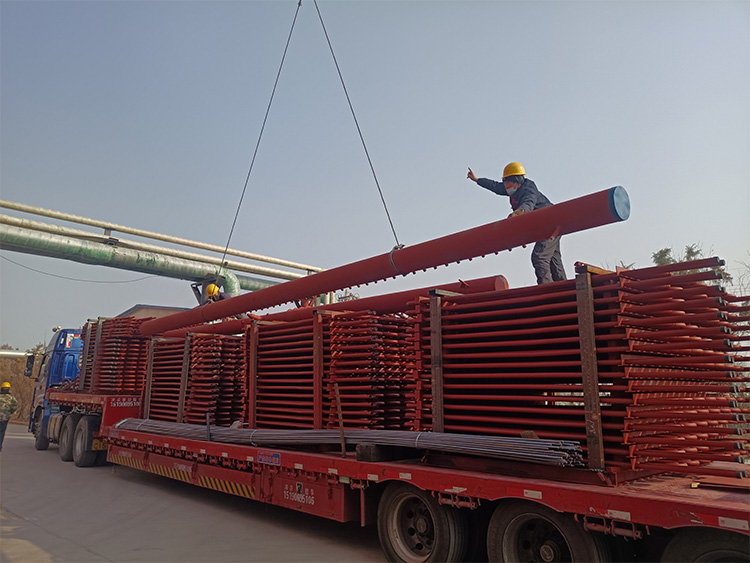

        12月8日,第十四車貨物于今天上午到達,包含蛇形管、集箱、連接管、過熱器密封板和平臺扶墻圓鋼,經消殺完畢后進入施工現場,項目組安排吊車和相關人員卸貨存放。

        同時,在鍋爐項目施工現場,鍋爐鋼架平臺步道和扶手安裝作業繼續進行,目前已完成90%。水冷壁組對及密封焊接也在加緊進行,目前已完成80%,預計下周全部焊拼完成并進行吊裝。

                                                                                                             撰稿人:李萍萍

        上一篇項目快訊: 第十五車貨物到達 鍋爐鋼架扶手安裝、水冷壁組對密封焊接繼續加緊進行

        下一篇項目快訊: 第十三車貨物到達 水冷壁焊拼作業繼續進行
